截止目前,姑婆山大道改造工程已完成左幅雨污管道溝槽開挖2100m,雨污管道埋設1900m,非機動車道及人行道水穩層施工1750m;完成非機動車道路緣石、平臥石施工1750米,人行道透水磚、盲磚施工1660m,左幅非機動車道中面層瀝青攤鋪施工1400米;完成半幅機動車道共振碎石化施工、軟基處理2500,全幅瀝青施工800米;右幅已完成電力管預埋及人行道換填共2660m。累計完成投資約4132萬元,完成總投資額的52%。
上圖為K2+160~K2+360段(長200m)正進行雨污水管溝槽施工

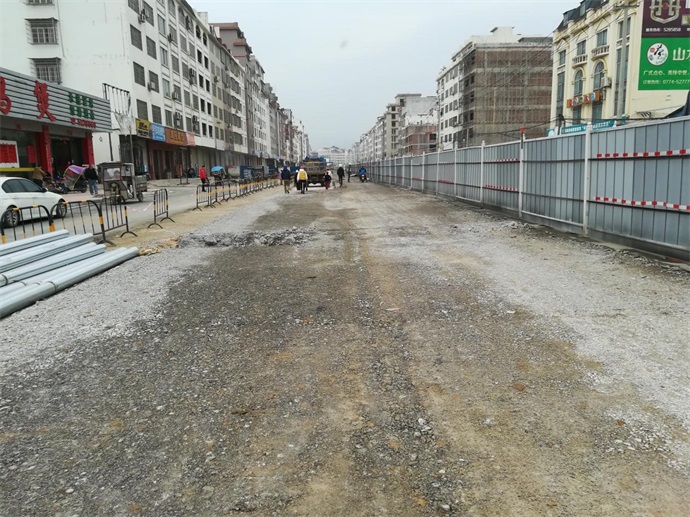

上圖為K1+020~K1+920段左半幅(長900m)正進行換填級配碎石后彎沉檢測

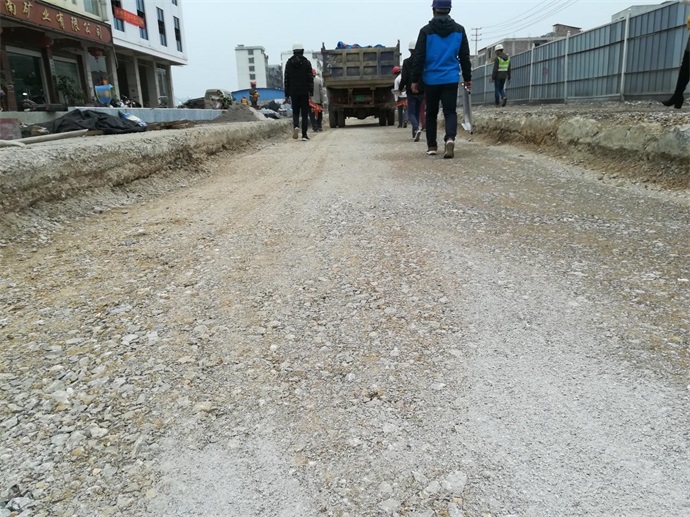

上圖為K1+020~K1+920段左半幅(長900m)已完成共振碎石化施工

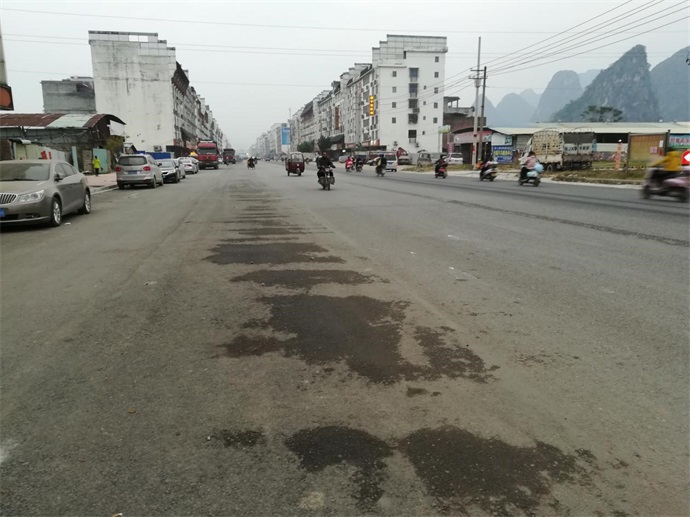

上圖為K0+220~K1+020段全幅(長800m)已完成中粒式瀝青施工后開放交通

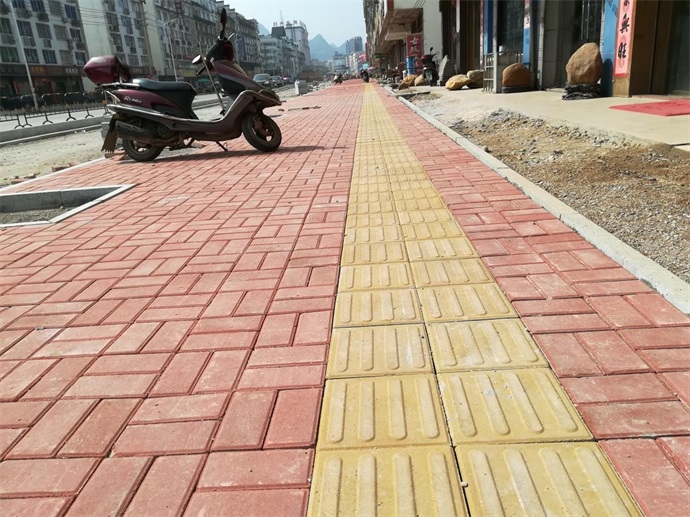

上圖為K0+220~K1+900段左幅(長1680m)已完成人行道盲磚,透水磚施工
